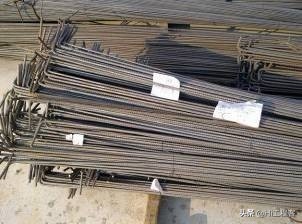

条形捆扎交货形式

圆盘交货形式

施工机具

场地布置

合理,原材料与半成品分开堆放。

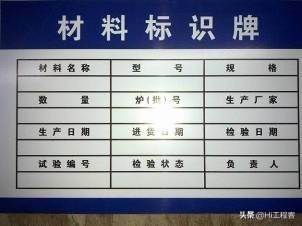

材料标识牌

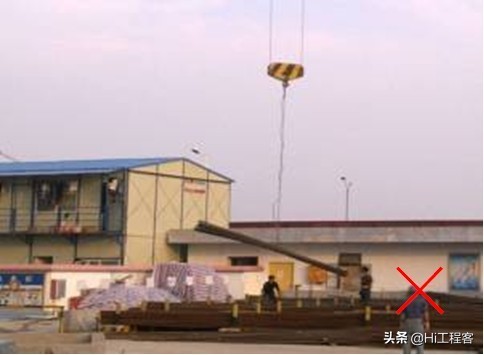

长条钢筋吊运

长条钢筋采用塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法)。

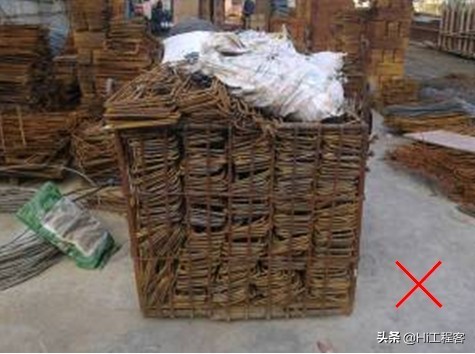

箍筋采用料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法)。

箍筋料斗吊运

墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑。

墙柱钢筋绑扎

钢筋在浇筑混凝土前,用PVC管保护主筋不受污染。

钢筋浇筑混凝土

距离浇筑板面500mm处加箍筋,固定柱主筋偏位。

浇筑固定柱主筋

墙、柱钢筋直径≥20mm,采用机械接头。

机械接头

墙、柱钢筋直径<20mm,采用电渣压力焊。

电渣压力焊

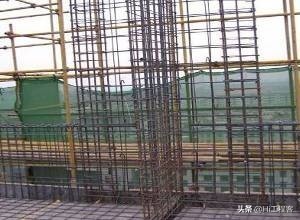

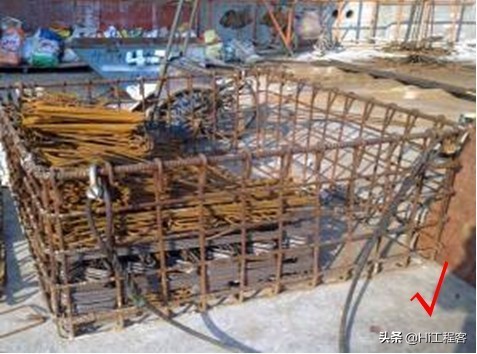

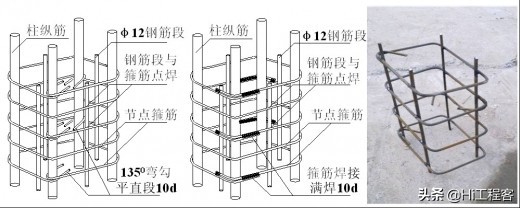

柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置。

钢筋笼

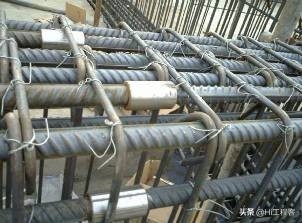

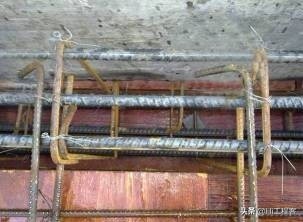

梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)。

梁钢筋绑扎主筋

梁主筋直径≥20mm,采用机械接头;梁主筋<20mm采用焊接或绑扎搭接。

梁主筋

主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎。

主次梁交接绑扎

梁、柱箍筋按抗震要求,弯成135度角。

梁、柱箍筋按抗震

梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或25mm;分隔筋距支座边500mm设置一道,中间每隔3m设置一道。

分隔筋

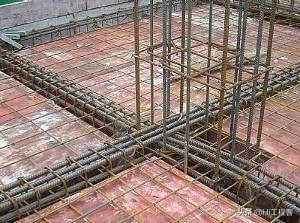

板面筋在边支座锚固时,直接延伸到梁最外面一根钢筋的内侧。

板面筋边支座锚固

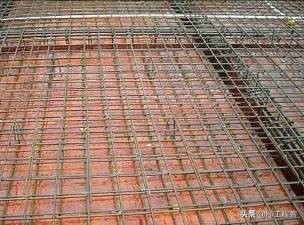

板配筋采用双层双向+分离式配筋,取消分离式配筋形式(面筋推荐不小于Ф8,具体以设计为准)。

板配筋

面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎牢固,面筋绑扎要满绑。

面筋锚固端与梁箍筋(主筋)、墙主筋(水平筋)绑扎

板底筋绑扎前,画线控制间距,建议采用弹线控制。

板底筋绑

板面筋采用满绑(纵横钢筋交接位置都必须进行绑扎),不得出现‘隔一绑一’的跳绑形式。

楼板预留洞口

楼板上预留洞口≥500mm,封口处采用U型钢筋。

放射钢筋

板内阳角增加7根直径同板面筋的放射钢筋,长度不小于1700mm。

柱、墙钢筋垫块

柱、墙钢筋垫块:墙、柱采用成品塑胶内撑条,纵横间距≤600mm;柱主筋垫块采用成品塑胶垫块,沿柱角部≤600mm设置一个,墙体纵横间距≤600mm。

柱、墙钢筋垫块

板(梁)底筋垫块:采用预制成品垫块,板间距1000*1000mm;梁底部每500mm布置2个放置在角筋位置。

板面筋垫块

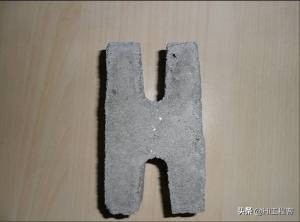

采用H型预制成品垫块。间距600*600mm。

钢筋搭接焊:表面平整、光滑,无凹陷、焊瘤、裂纹、气孔、咬边、夹渣等质量缺陷,雨天严禁作业。

钢筋搭接焊

电渣压力焊:焊包凸出面不少于4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业。

电渣压力焊

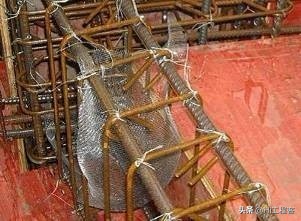

墙上埋管采用钢筋焊接固定。

墙上埋管

断开的箍筋与止水钢板焊接。

钢筋混凝土墙体上预留洞

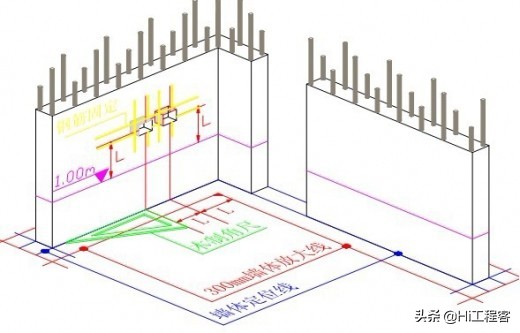

钢筋混凝土墙体上预留洞采用钢模预埋定位。

预PVC止水

钢筋混凝土中采用预PVC止水。

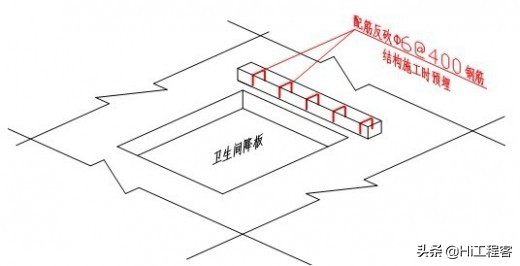

厨卫间反砍

厨卫间反砍采用配筋混凝土,Φ6@400的U型箍筋,与钢筋同时绑扎安装。

预埋线盒

预埋线盒采用钢筋加固,交叉位置与墙体钢筋焊接牢固。

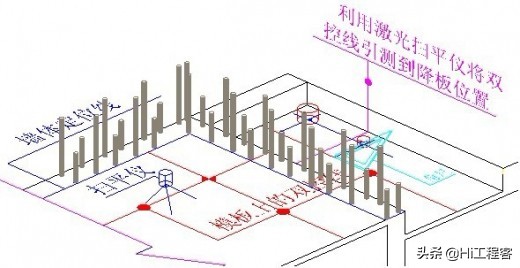

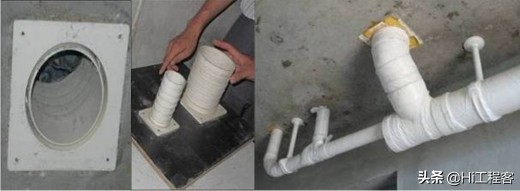

模板双控线定位

落水管、地漏等穿楼板的管道采用成品PVC止水节,利用模板上双控线精确定位。

钢筋加工成型挂标识

包括使用部位、规格、数量等。

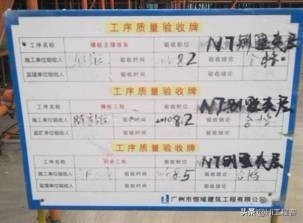

现场设置工序验收牌

梁绑扎完成后,采用吸尘器将梁底清理干净后沉梁。

吸尘器清理梁底干净后沉梁

板筋绑扎完成后效果

板面垃圾清理干净。
