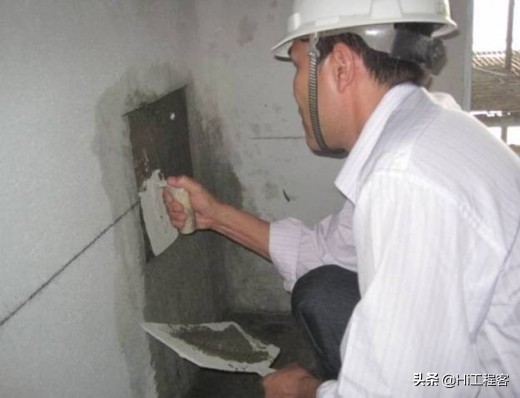

1.抹灰工程施工
1.1.原材料
抹灰砂浆拌制采用河砂(过筛级配中砂)。大面施工前必须送检合格。
使用普通硅酸盐水泥,强度等级不少于32.5#。水泥避免受潮、结块。大面施工前必须送检合格。
内墙抹灰掺加CL添加剂。重量配合比为:水泥:砂:水:CL专用添加剂=330㎏:1350㎏:230㎏:1.2㎏2砂浆搅拌场设置要求。

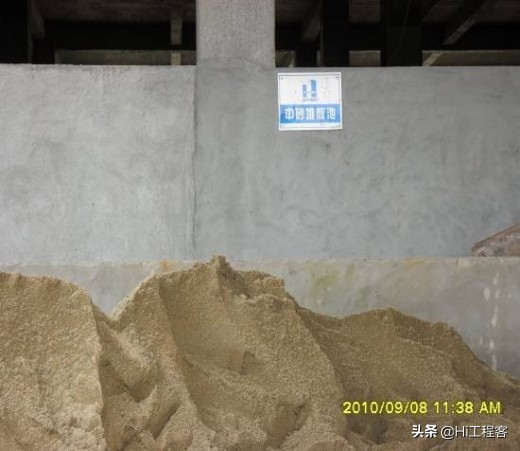

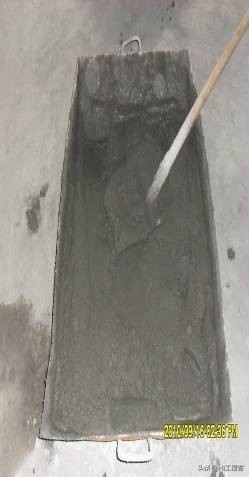

砂子原材料
砂子堆放要求:设置专门的砂池。
砂子堆放

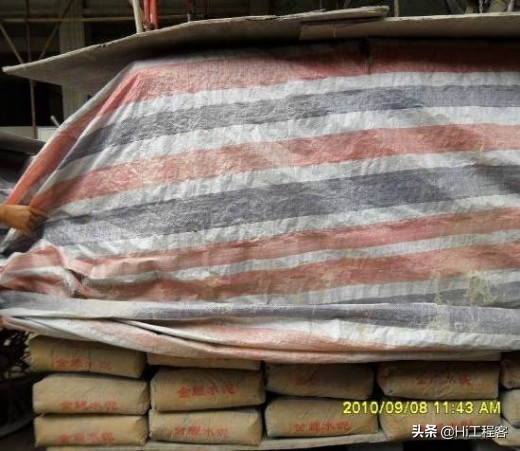

水泥堆放要求:大批量水泥放置在仓库保存,搅拌场少量水泥须上盖下垫,避免受潮。

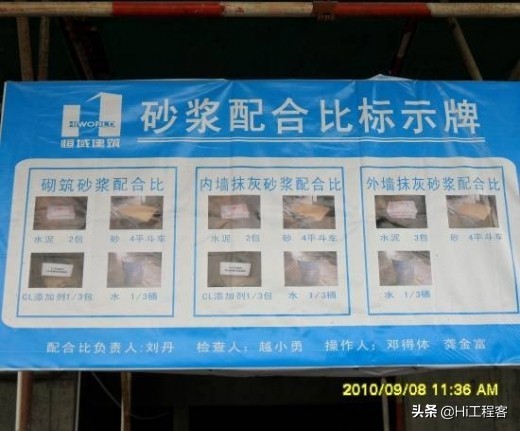

配合比牌
傻瓜式配合比牌:将重量换算成容器计量,便于操作。
改装吊秤

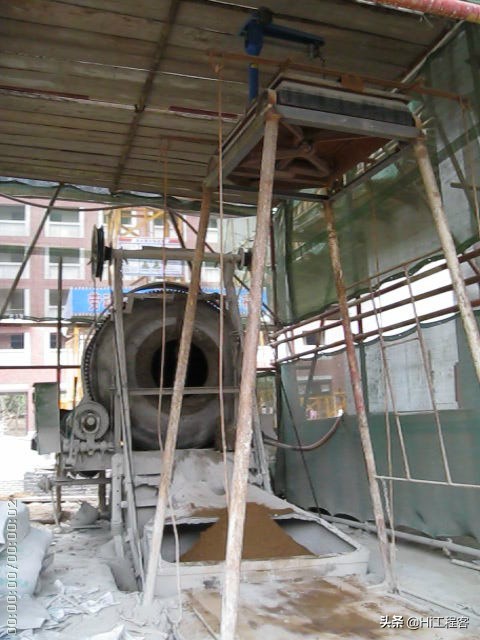

配备称量设备,适时校对。采用滚筒式搅拌机拌制砂浆。

搅拌场外
工作面要求

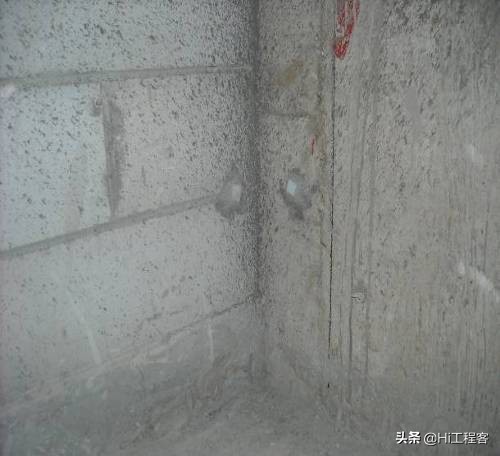

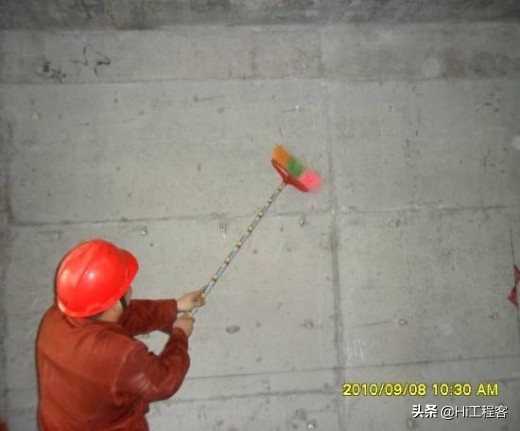

基面灰尘清理

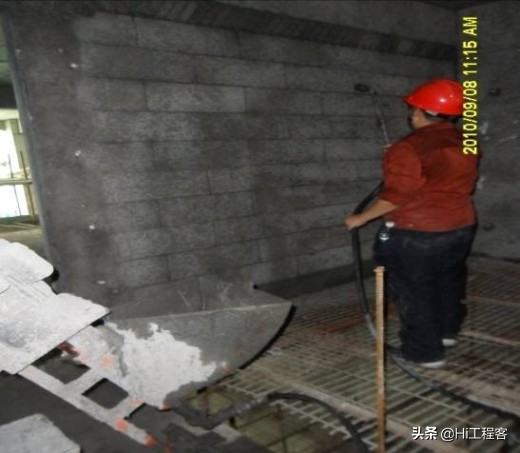

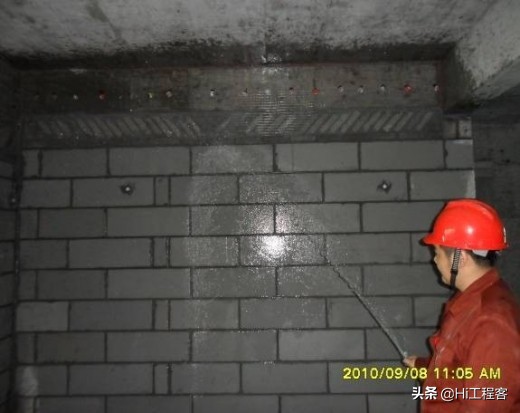

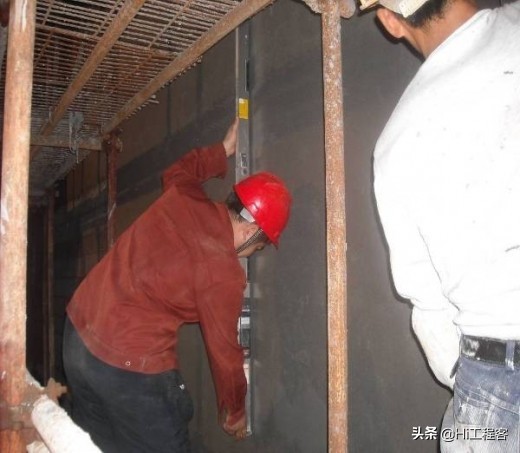

采用机械喷浆工艺

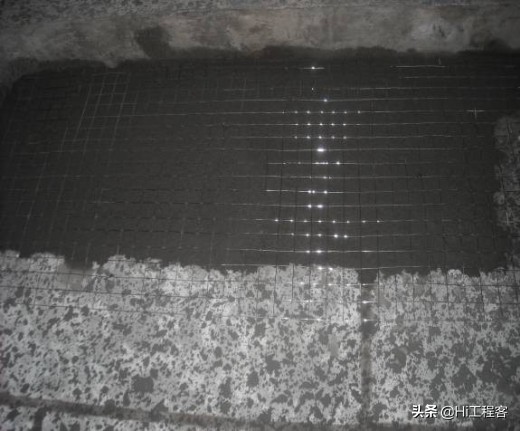

管线槽砂浆修平、挂网

砖墙与混凝土交接部位挂钢丝网250mm宽,如有错台先用砂浆补平。
挂钢丝网

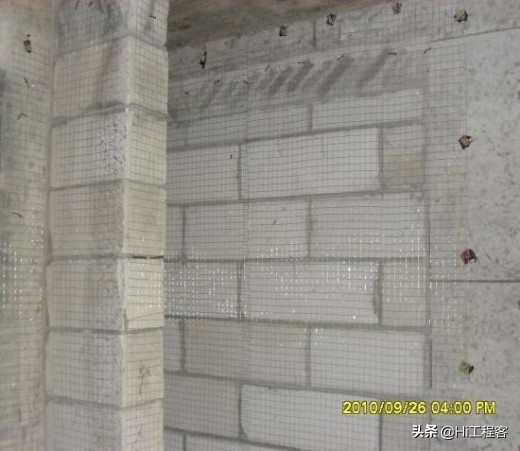

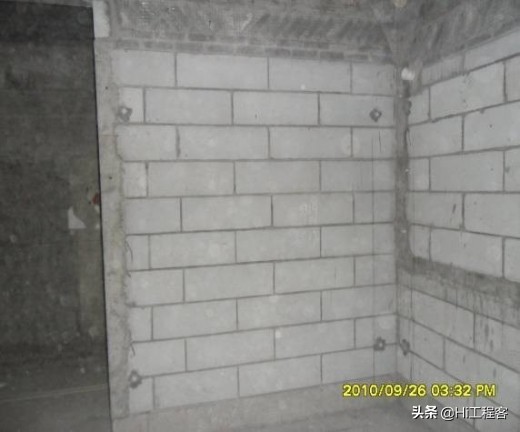

外墙加气块墙面满挂钢丝网,砖墙与砼交接处伸入砼面125mm宽。

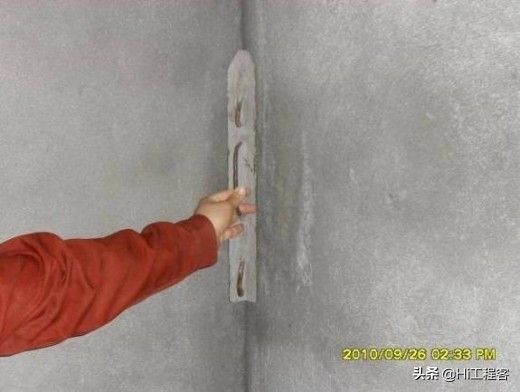

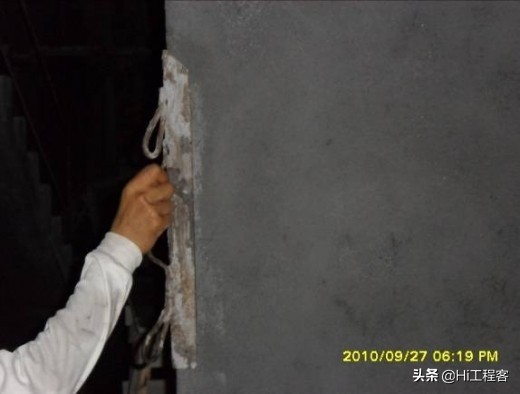

激光贴饼工艺
保证现场与设计尺寸一致。

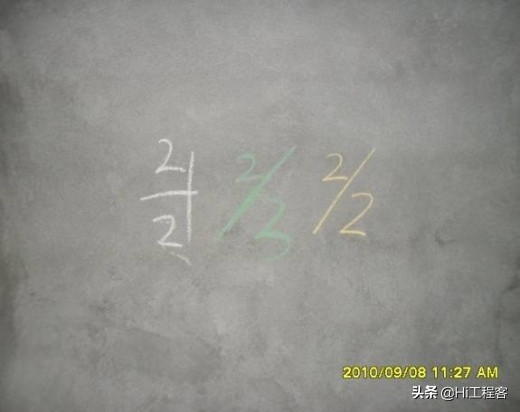

烟道、水电管井激光贴饼

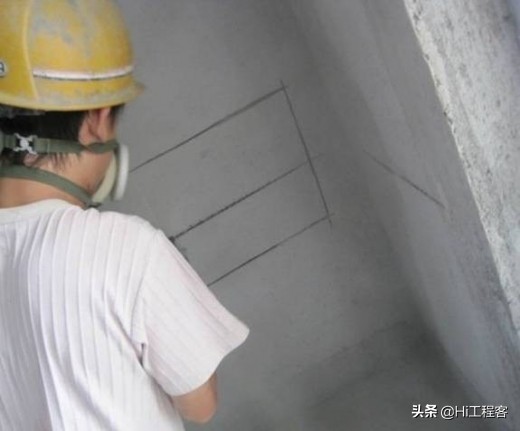

(1)大面灰饼不少于两排,间距≤1800mm。
(2)门窗洞口边须设灰饼。
门窗洞口设灰饼
(3)阴阳角须设灰饼。
阴阳角设灰饼

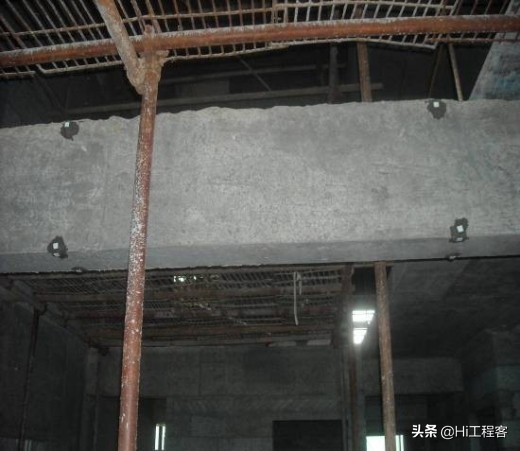

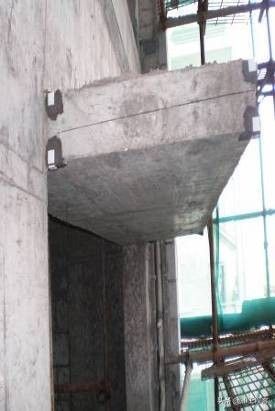

(4)独立梁的侧边须设灰饼。
独立梁侧边设灰饼

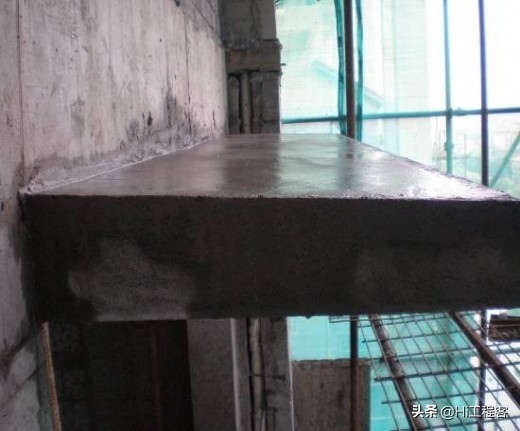

(5)梁底、飘板天花:拉水平线或贴饼进行抹灰;当梁宽度、飘板天花进深尺寸≥400mm时,必须通过贴饼控制水平度、平整度。

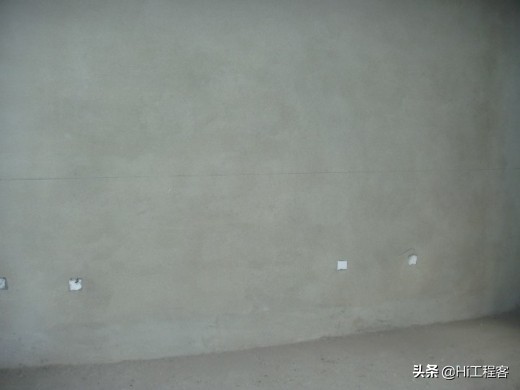

抹灰前浇湿
满铺铁皮

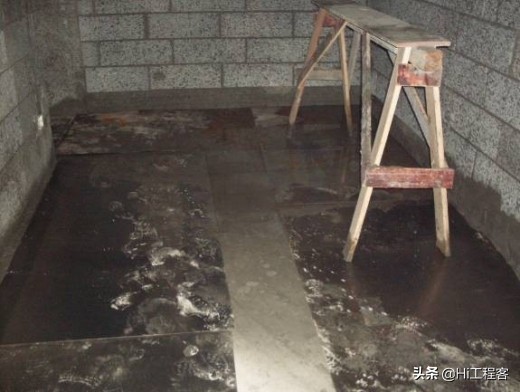

户内抹灰前,地面满铺铁皮,有效减少落地灰。

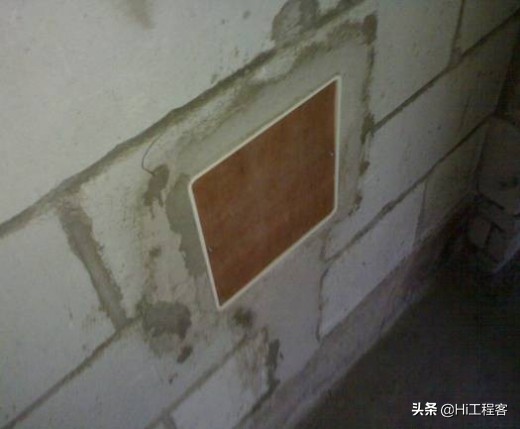

电箱、电盒保护
抹灰前,电箱、电盒须做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染。

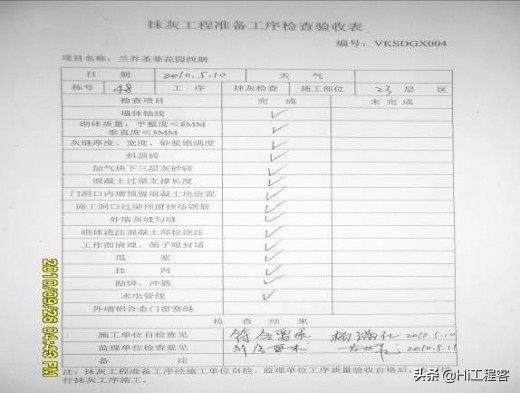

抹灰准备验收表
抹灰准备工序必须经过验收,并存档验收资料。
1.2.施工工具
抹刀
刮板

刮尺
卷尺
阴/阳角抹刀
灰槽
普通斗车
使用范围:不穿行于室内时使用。

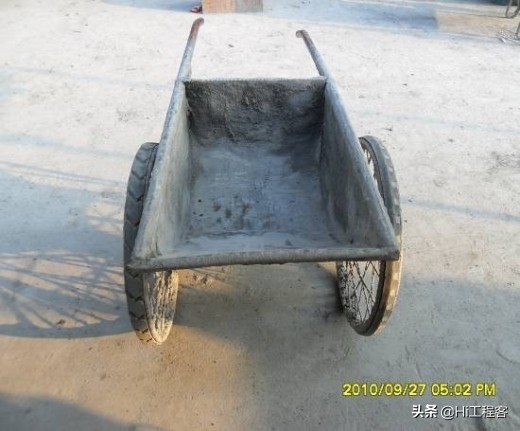

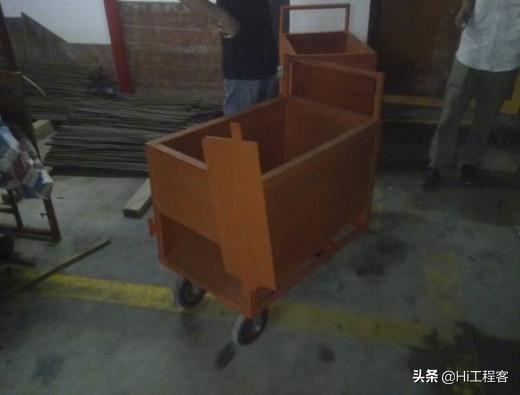

户内专用运输车
参照图片,宽度控制在普通斗车的2/3左右,底面有坡度,有效减少对户内墙体的碰撞。
1.3.施工过程控制

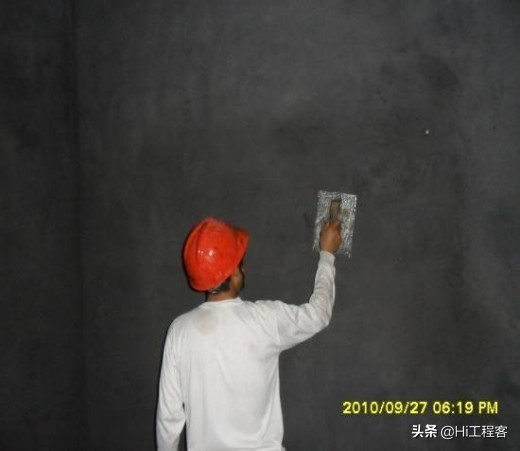

抹灰施工
建议抹灰厚度控制在15mm以内,超过15mm时分层抹灰,搓抹密实。

钢丝网
抹灰层厚度超过35㎜的部位,中间增加钢丝网。
外墙面抹灰层分隔缝
阳台天花、窗檐等位置设置成品滴水线条。

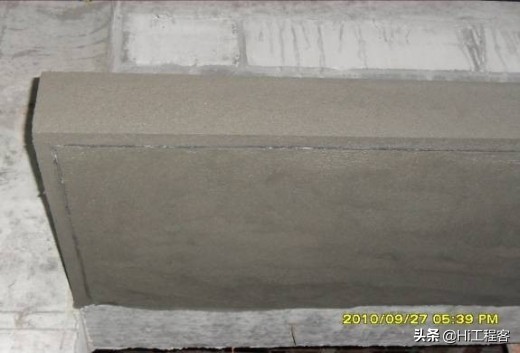

滴水线条
空调位等可能存水的小平台,抹灰时均须往外找坡。
空调位等可能存水的小平台
装修房的石材踢脚线厚度较大时,应与装修设计师沟通,考虑在踢脚线范围抹灰时留出凹位,使踢脚线镶贴后不凸出太多。
踢脚线
(1):阳角采用阳角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角。
抹刀修方正、修直
阴角采用阴角抹刀修方正、修直。推荐采用长铝合金尺收阴阳角。
长铝合金尺收阴阳角

门洞口高、宽、厚度尺寸须与设计寸尺符合。
门洞设计寸尺
(1)户内门洞口收边:门洞口内侧贴灰饼,与大面抹灰一次成活。
洞口收边
- 外墙门窗洞口收边控制:大面抹灰、门窗框安装完毕后,利用门窗洞口边控制线抹灰收边。
抹灰收面
抹灰收面后,须在抹灰干硬之前完成实测、整改。

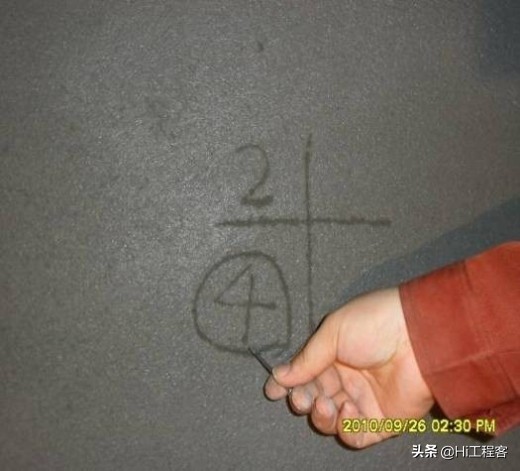

测量数据
用钉子将测量数据标在墙上。做到随抹、随测、随纠偏。
喷雾器湿水养护

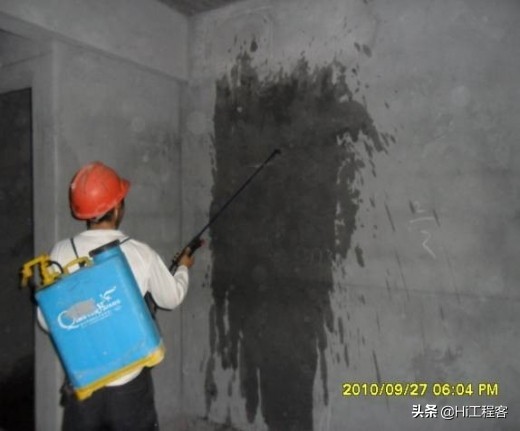

普通砂浆抹灰后7天内采用喷雾器湿水养护。

保护面
阳角采用夹板或硬纸板进行保护
抹灰面
抹灰面色泽均匀,无疤痕、砂眼、抹子印。
1.4.事后检查、修补
墙面标注
抹灰完成后,总包、监理、甲方实测结果分别用白、蓝、红色粉笔标注在墙面上。

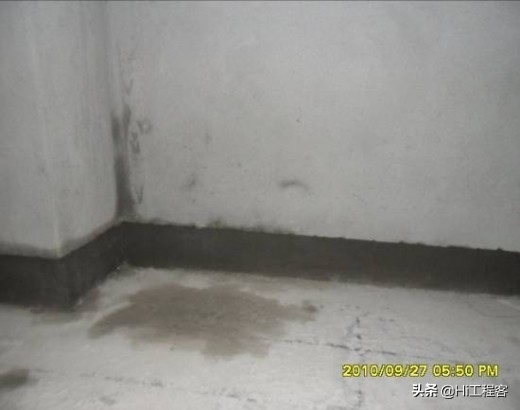

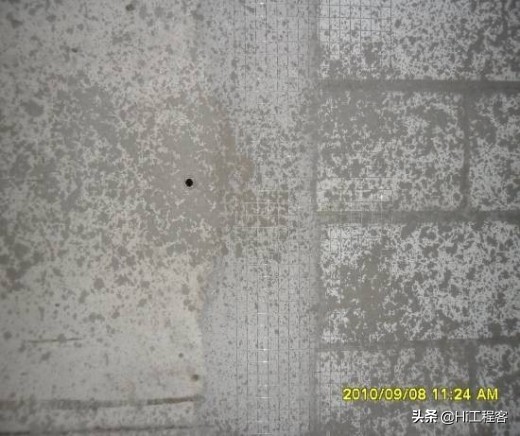

空鼓开裂检查
空鼓开裂位置机械切割
干粉砂浆或CL30专用砂浆修补
采用干粉砂浆或CL30专用砂浆进行修补。
墙面观感一致
因空鼓开裂导致的表观修补缺陷,须采用统一处理方案做观感处理,确保墙面观感的一致性。
满铺铁皮
户内抹灰前,地面满铺铁皮,有效减少落地灰。抹灰完成后,再将铁皮转移到下一楼层。
现场环境
每日工完场清,现场干净整洁。
