第一条:目的:为了提升对经销商的服务,规范全天候服务制,制定本机制。
第二条:适应范围:本制度适用于交付中心业务沟通事项,即针对部门与经销商之间的业务沟通。
第三条:名词解释:全天候回复即经销商提出的关于订单、产品等问题,无论问题是否在自己解决范围内,都必须在 2
小时候给予回应,4 小时内回复协调后的进展情况。
第四条:权责:
4.1 订单经理负责监督本部门员工的限时回复情况。
4.2 订单经理负责统计各员工全天候回复执行情况。
全天候回复管理
第五条:业务问题回复规定
5.1 经销商已下达订单的交付时间,应在收完款后第一时间给予回复。
5.2 在与供应商沟通过后,无法确认交期的订单应及时提请上级领导解决,并在 4 小时内给予经销商结果回复。
5.3 对延迟交付的产品,应提前与经销商沟通,并每天回复一次交付进度。
5.4 当经销商提出对订单交付问题有异议的时候,应在 2 小时内给予回应,并在 4 小时内给予经销商结果回复。
5.5 对经销商提出其他问题,应在 2 小时内给予回应,无法解决的问题应及时提请上级领导解决,并在 4 小时内给予经
销商结果回复。
第六条 订单值班回复管理

6.1 设智慧家订单部门微信号,日常安排订单员用部门微信号进行回复,具体排班日详见《排班表》,值班人员对
经销商提出的问题,看到后立即回应并予以回应,对自己解决不了的问题,先经过内部沟通完再予以回复。
违纪处理
第八条:违反上述规定经查证属实的:
8.1 每次提交水果基金 10 元。
8.2 每次扣 PBC 考核 5 分,直至扣完为止。
8.3 反复违反者,给予调岗处理。
交期承诺:定义
经销商下单到整装事业部ERP系统,以确定产品清单、财务收到打款(两个条件需同时具备)之日起开始计算,到入库通知客户提货之日为交期截止日期。物流运输时间不包含在订单交期内。
具体交期规则
经销商当天(工作日)16点前完成产品清单确认,且由总部财务部确认货款已收到,接单时间视为当天;超过当天16点之后完成产品清单确认并打款的,财务部将在正常上班(非节假日)后进行账务处理,接单时间视为财务确认收款当日。
国家规定的法定节假日确认的订单(含每周六、周日)账务处理时间将根据公司发布的休假安排顺延到正常上班日。
同一个订单中如有不同供货周期的产品,以周期最长类别产品交期为该订单交付周期。
具体交期规则
在拆单过程中如发现订单图纸或物料信息有误,订单部通知各渠道设计师进行订单修改,因修改订单耽搁的时间将从订单交期中予以扣除,该订单交期将根据耽搁的时间进行顺延(如设计师回复处理时间不超4小时,原则上原交期不变)。
订单如需加急的,须在下单时同步上传《加急申请表》,按加急规范进行处理(须在上传订单前与订单部确认该时间段内是否能够加急);订单部及工厂不接受中途(订单确认后)加急。
如订单所需要的主材,仓库库存不足的情况下,该订单将按主材的实际生产时间进行排产发货,与经销商确认后可顺延交期,按实际生产时间交付。(非客户订单的,由订单交付部与经销商协商交期,不在赔付范围内。)
加急订单申请表

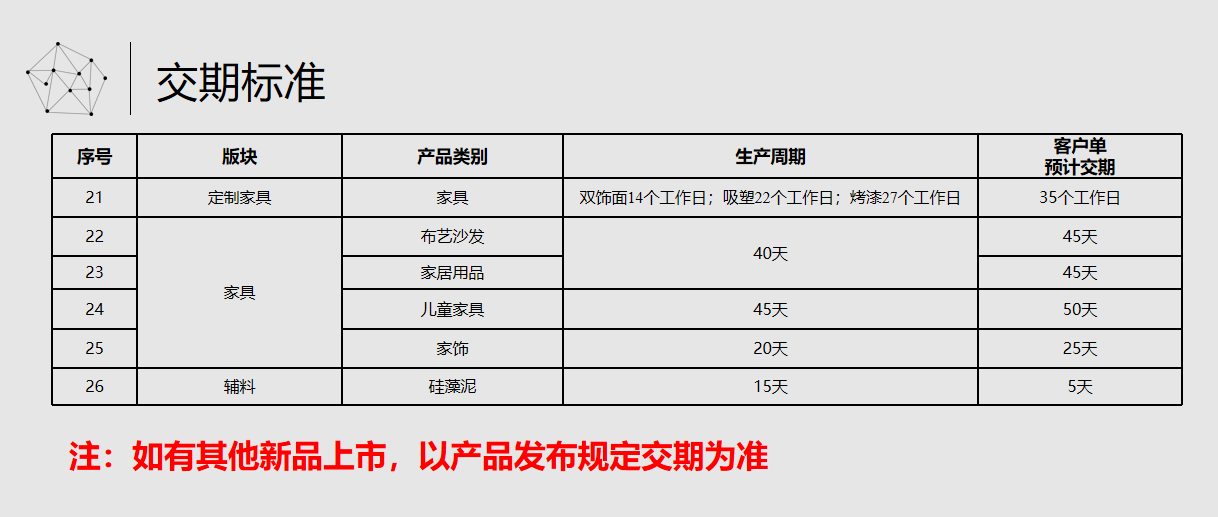

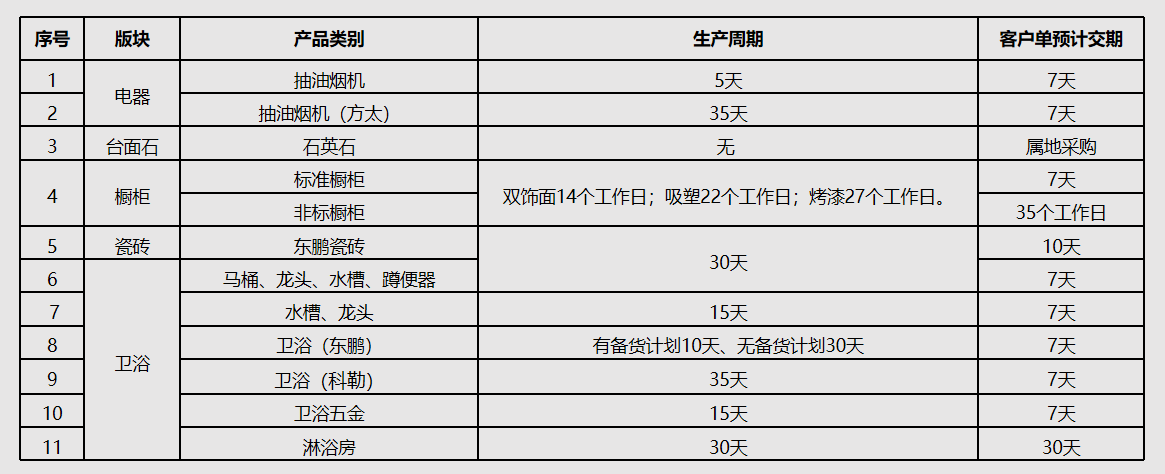

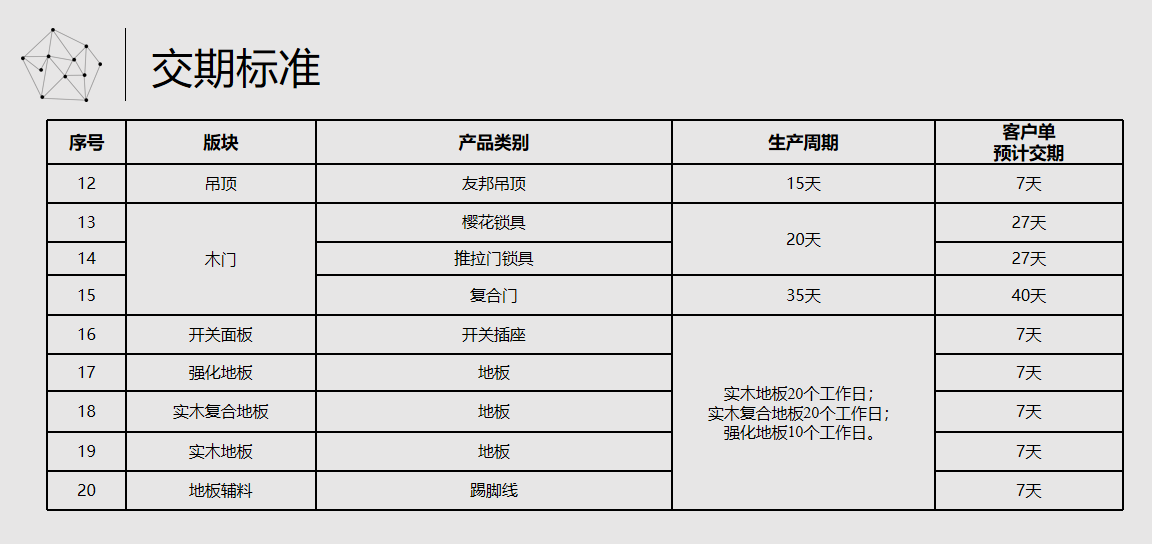

交期标准
延期赔付规定
因工厂原因延误交期,以承诺交期(入库)之日起计算,每延迟一天按出货价的2‰赔付经销商,延期赔付总额不超过出货价的10%。
延期判责部门:整装事业部售后部

对接人:马xx、肖x
联系电话:400-1xxx
赔付金额由整装事业部运营部每月统计结算,冲抵货款。
本规定从2018年7月1日起执行(暂定),特此通知。
