Hello大家好,我是帮帮。今天跟大家分享一下Excel甘特图表设置技巧,项目进度自动显示,快手不操心。
有个好消息!为了方便大家更快的掌握技巧,寻找捷径。请大家点击文章末尾的“了解更多”,在里面找到并关注我,里面有海量各类模板素材免费下载,我等着你噢^^<——非常重要!!!

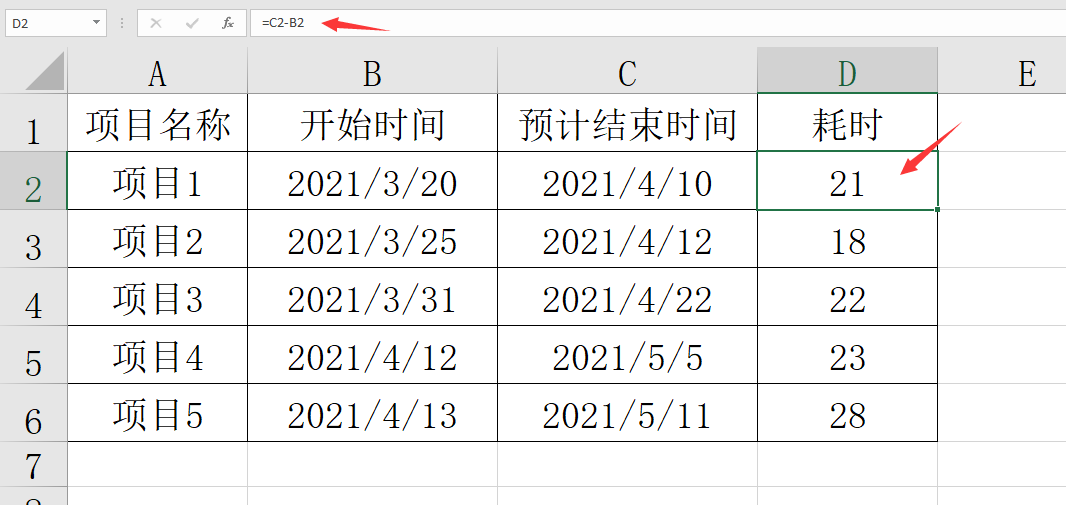

メ大家请看范例图片,Excel表格输入开始时间,预计结束时间,耗时数据列用公式=C2-B2。メ

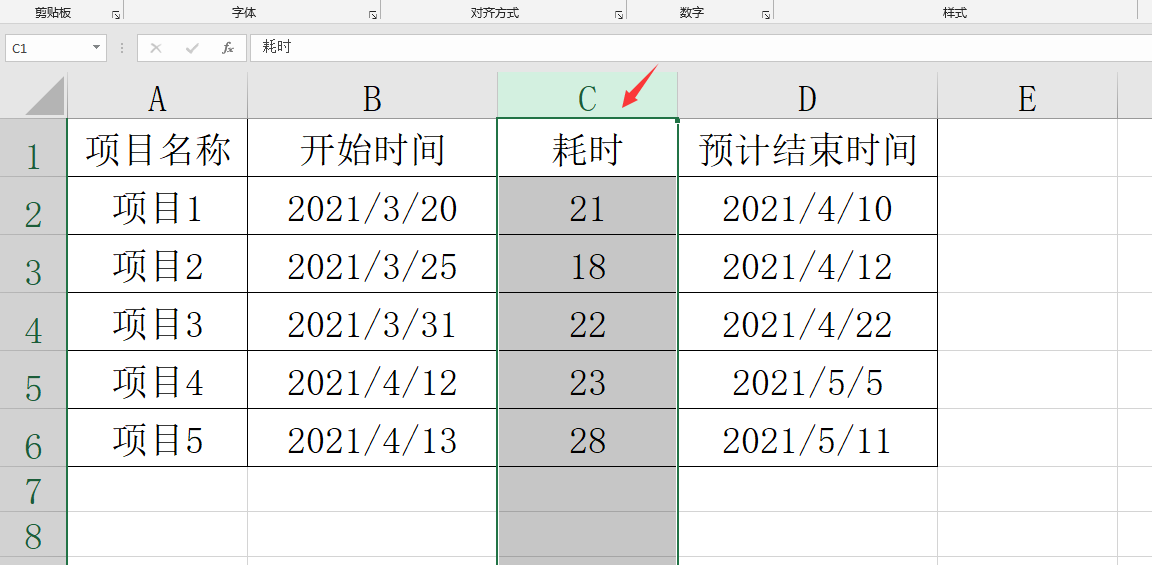

メ我们把D列剪切插入到C列。メ
メ框选A1:C6单元格区域()不选预计结束时间——插入——堆积条形图。メ

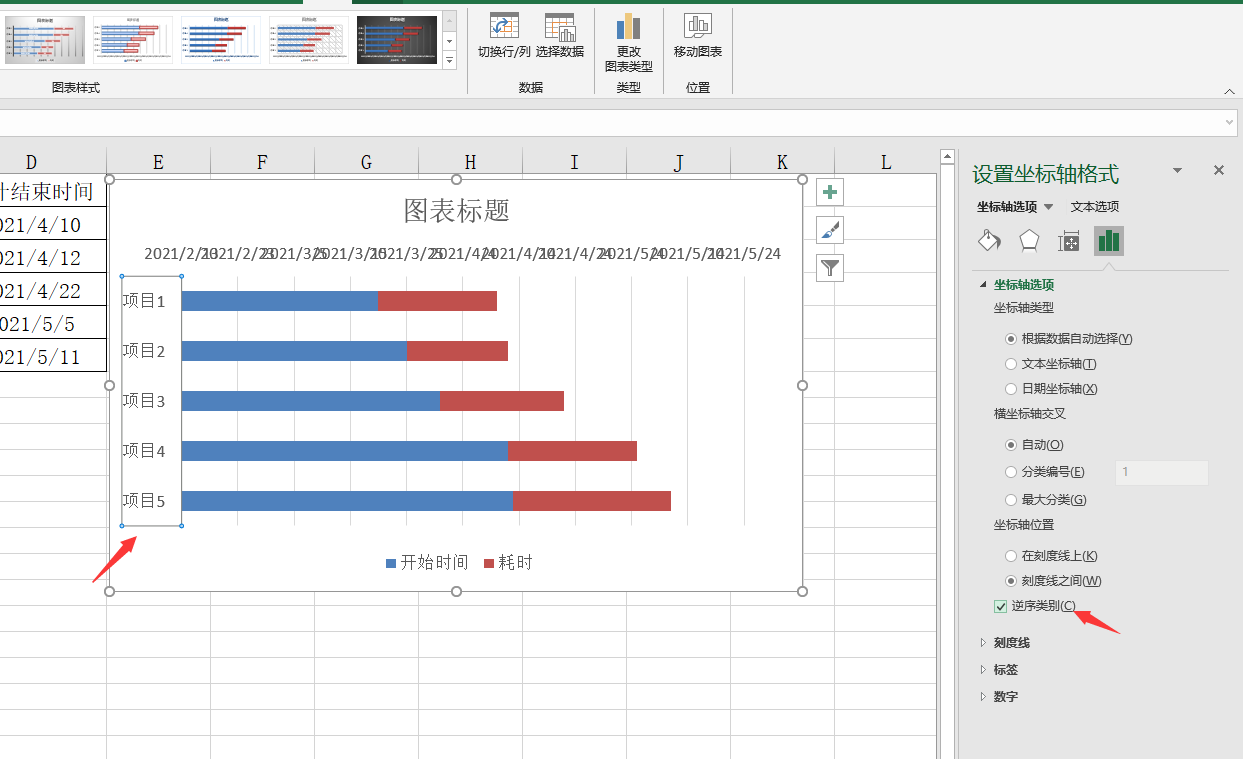

メ双击垂直坐标轴——坐标轴选项,勾选逆序类别。メ

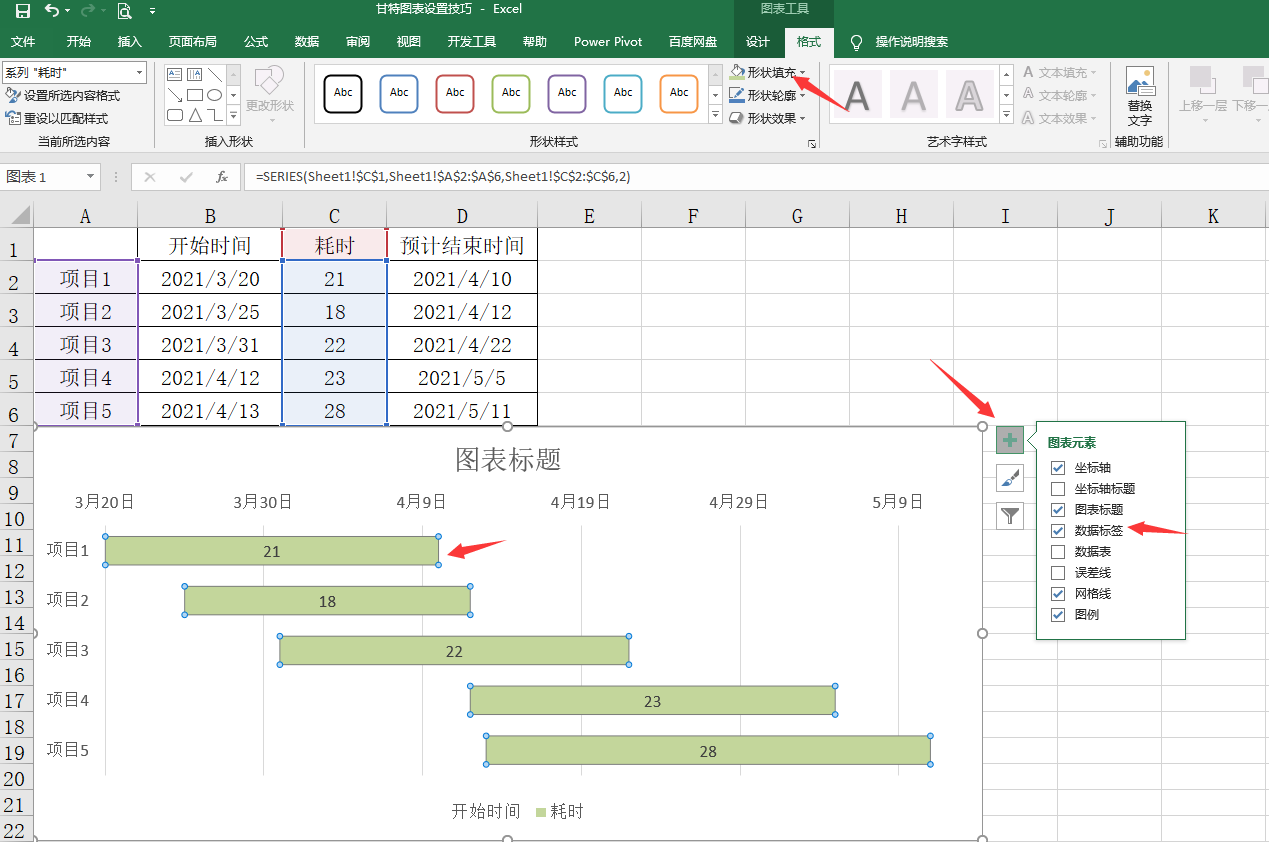

メ点选蓝色柱形区域——格式——形状填充——无填充。メ

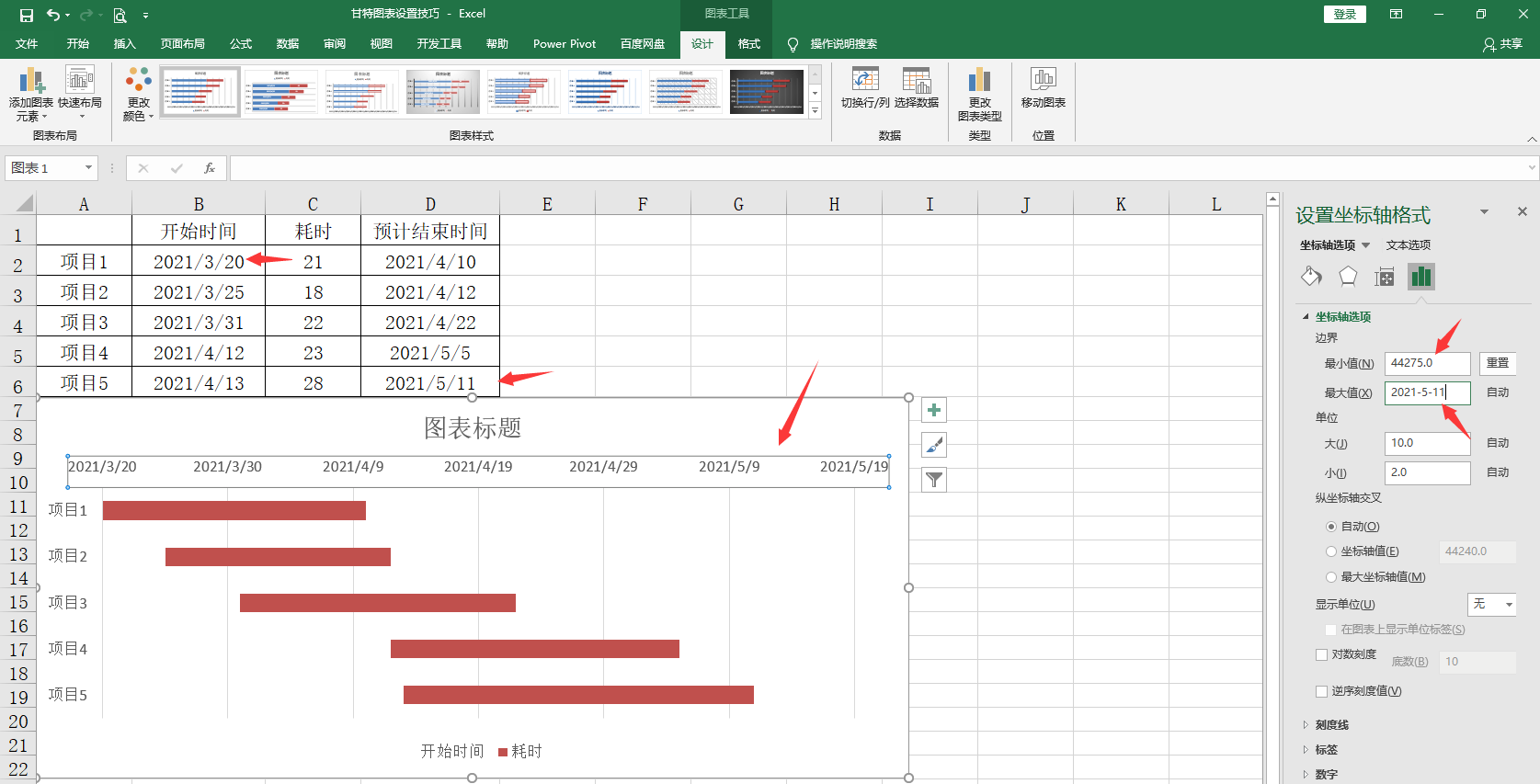

メ双击坐标轴,可手动输入开始,结束时间,调整坐标轴跨度,步长。メ

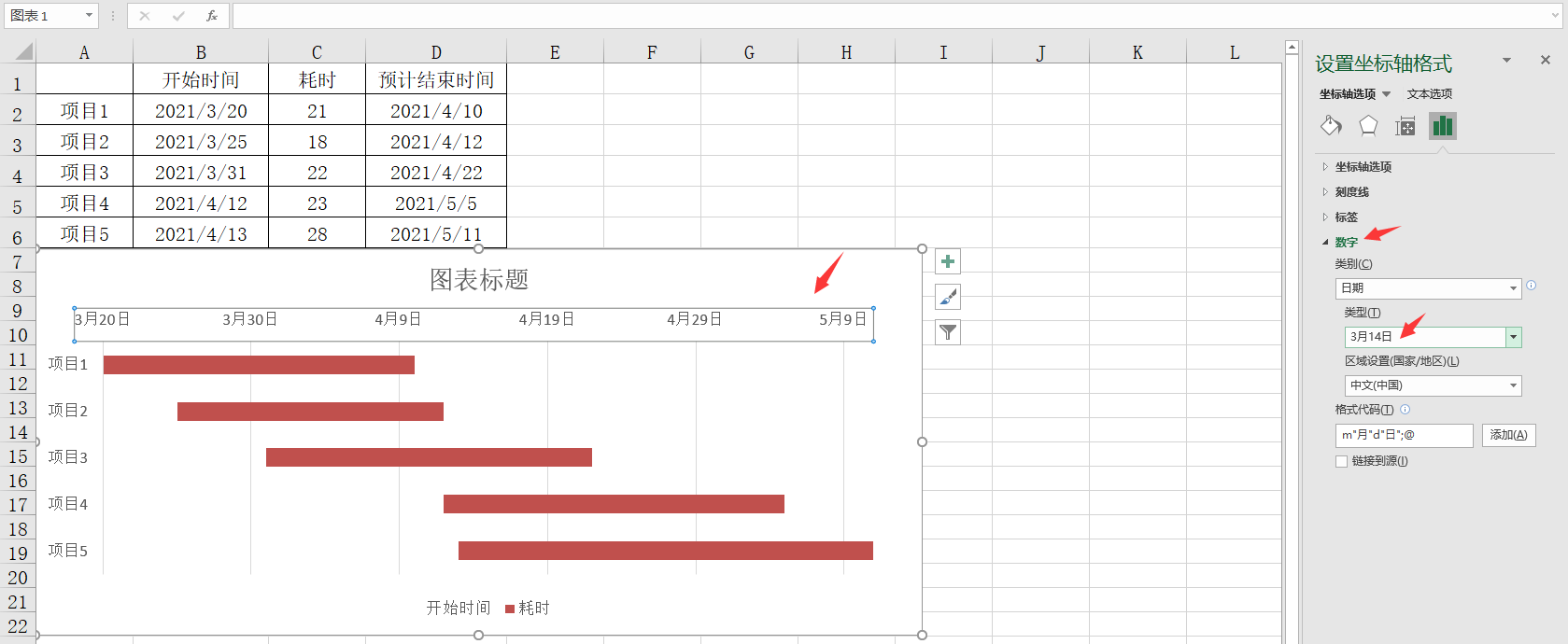

メ继续设置坐标轴数字——类别选择X月X日。メ

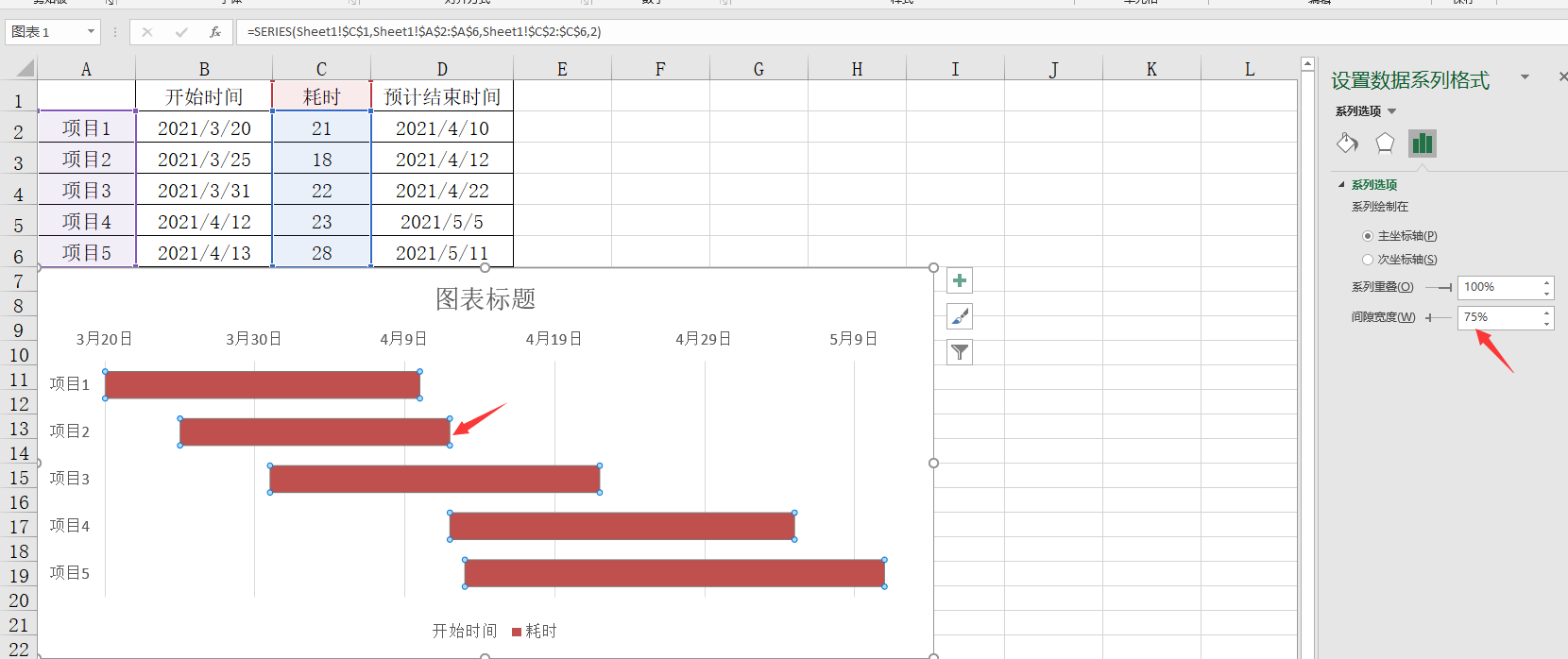

メ点选红色柱形图区域——间隙宽度改成75%,改小一点。メ

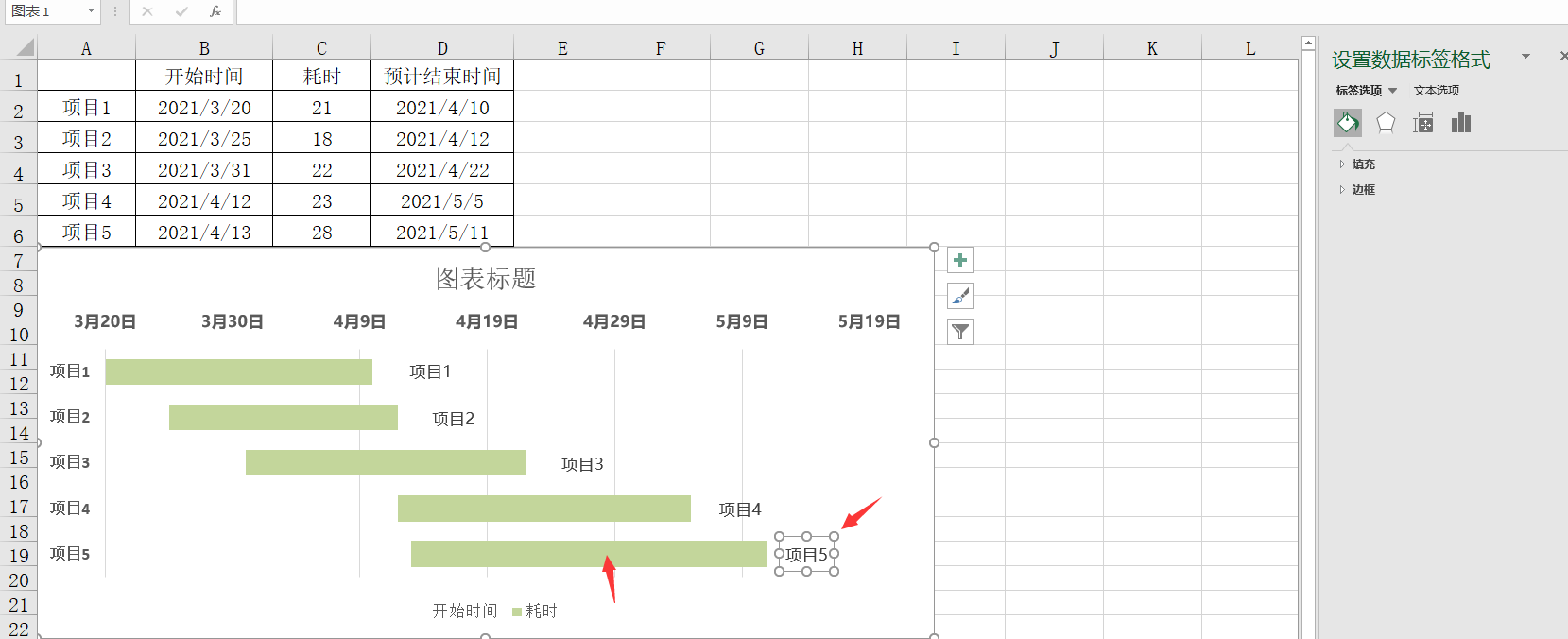

メ我们修改一个浅色系,填充柱形区域的数据标签。メ

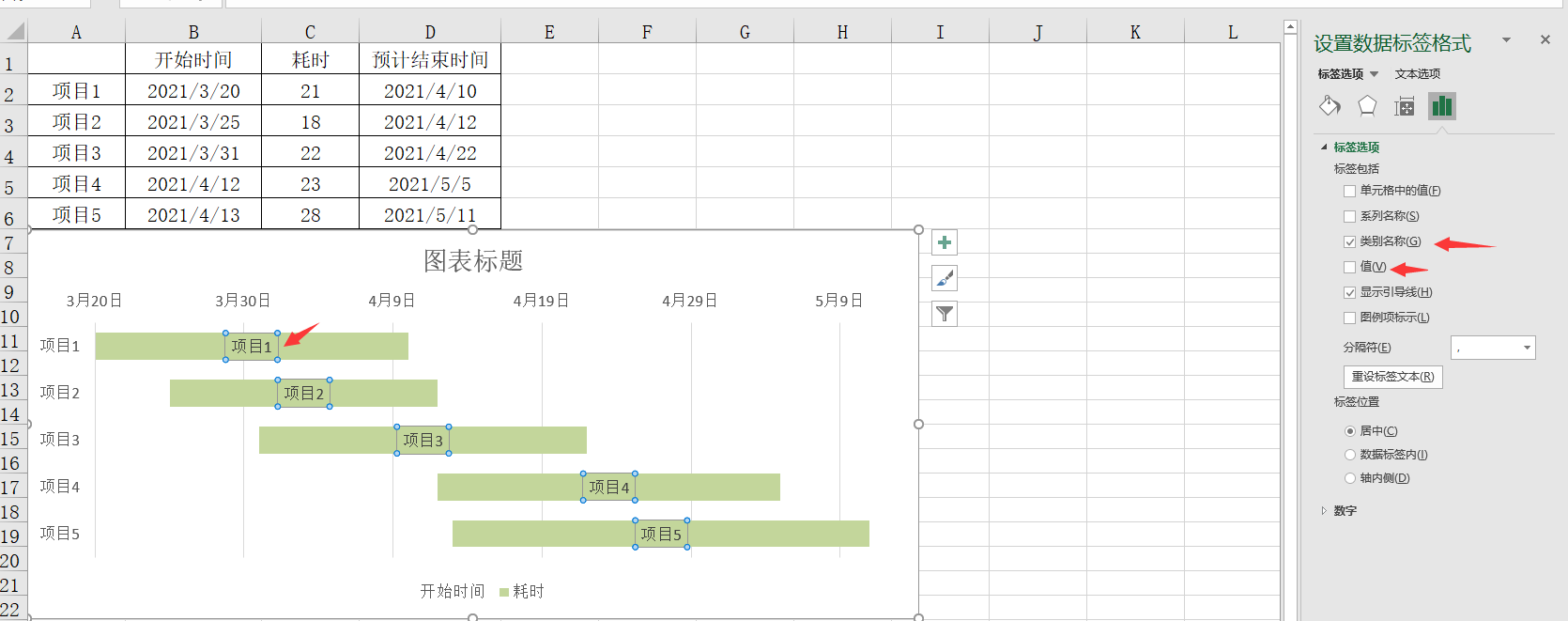

メ勾选类别名称,可取消不显示值。メ
メ手动逐一将标签,拖动到到柱形右侧的末端。メ

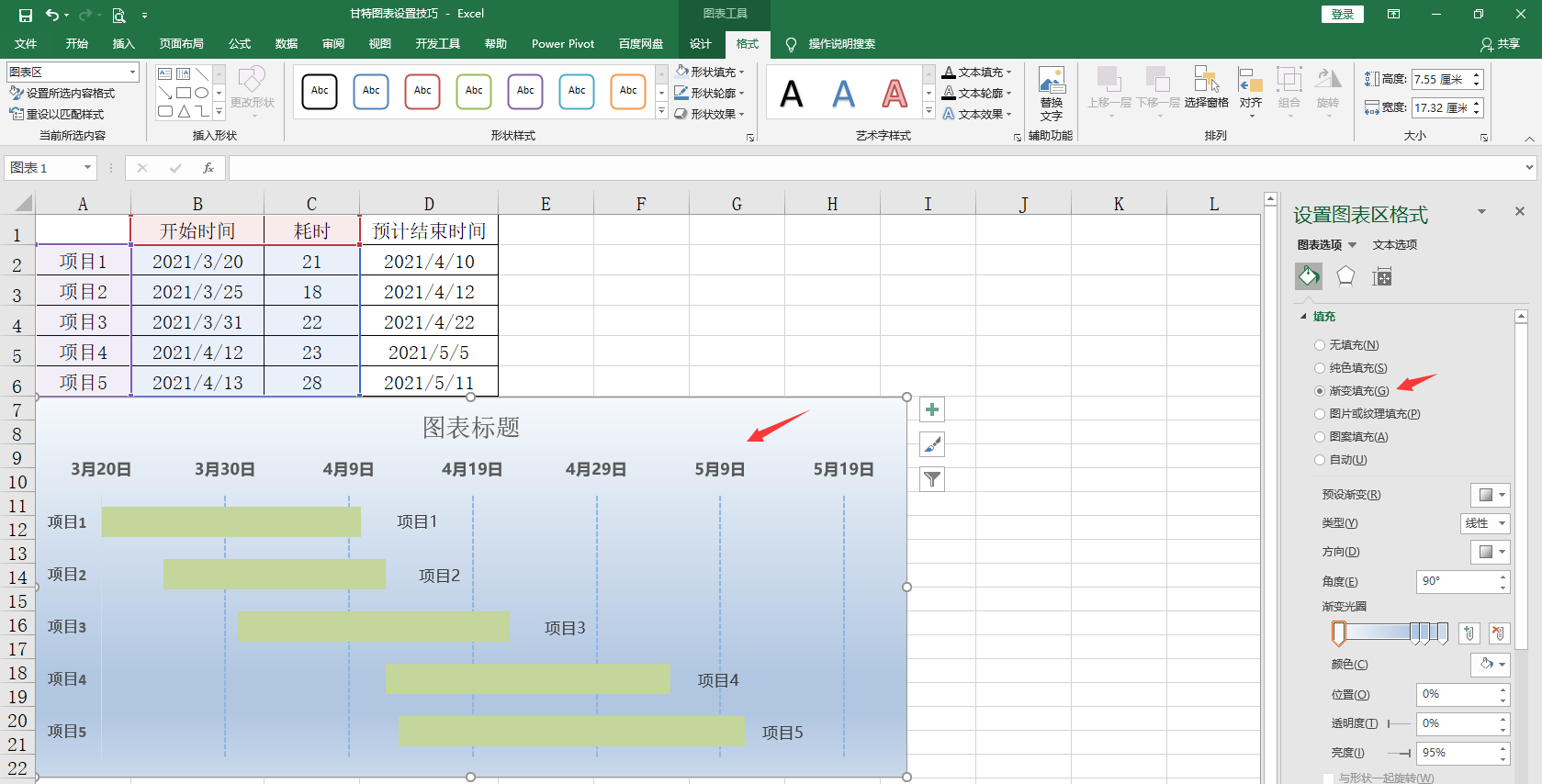

メ改一下颜色、字体、网络线,让图表显示更加清晰。メ

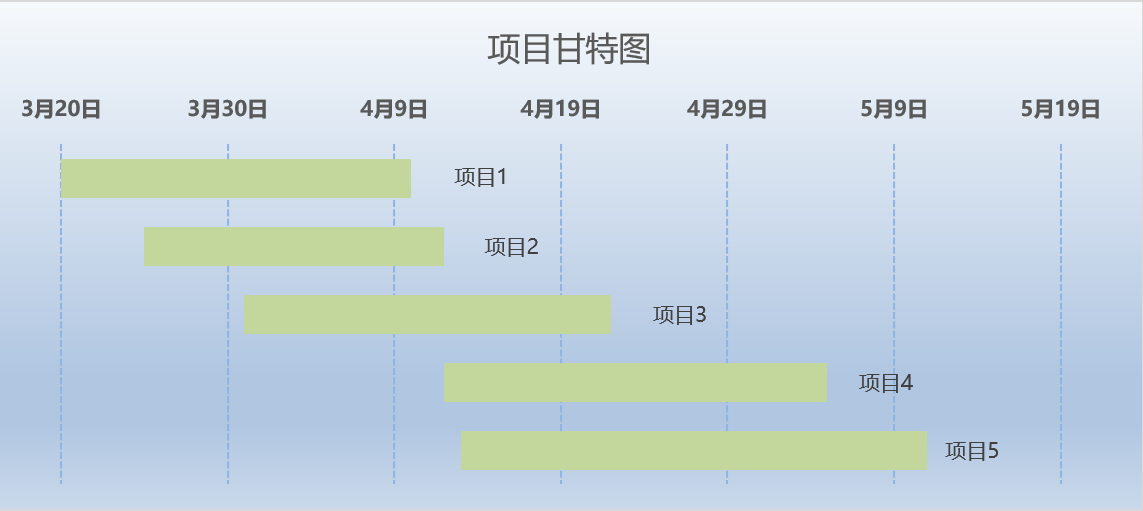

メ最后删除左侧坐标轴,简单图表快手完成,大家赶紧学起来。メ
